Od lúky po turbínu:
Čo všetko obnáša príprava a realizácia parku

Realizácia veterného parku je komplexný inžiniersky a logistický proces, ktorý premení územie na moderný zdroj čistej energie. Článok podrobne popisuje časový plán výstavby, od úvodných zemných prác a budovania základov až po technicky náročnú montáž listov rotora v extrémnych výškach. Zdôrazňuje dôležitosť precíznej koordinácie medzi dodávateľmi, úradmi a miestnou samosprávou, ktorá je nevyhnutná pre plynulý priebeh prác a bezpečnosť. Pochopenie všetkých fáz realizácie umožňuje investorom lepšie riadiť riziká a zabezpečiť, že cesta od lúky po funkčnú turbínu prebehne efektívne a v súlade s environmentálnymi štandardmi.

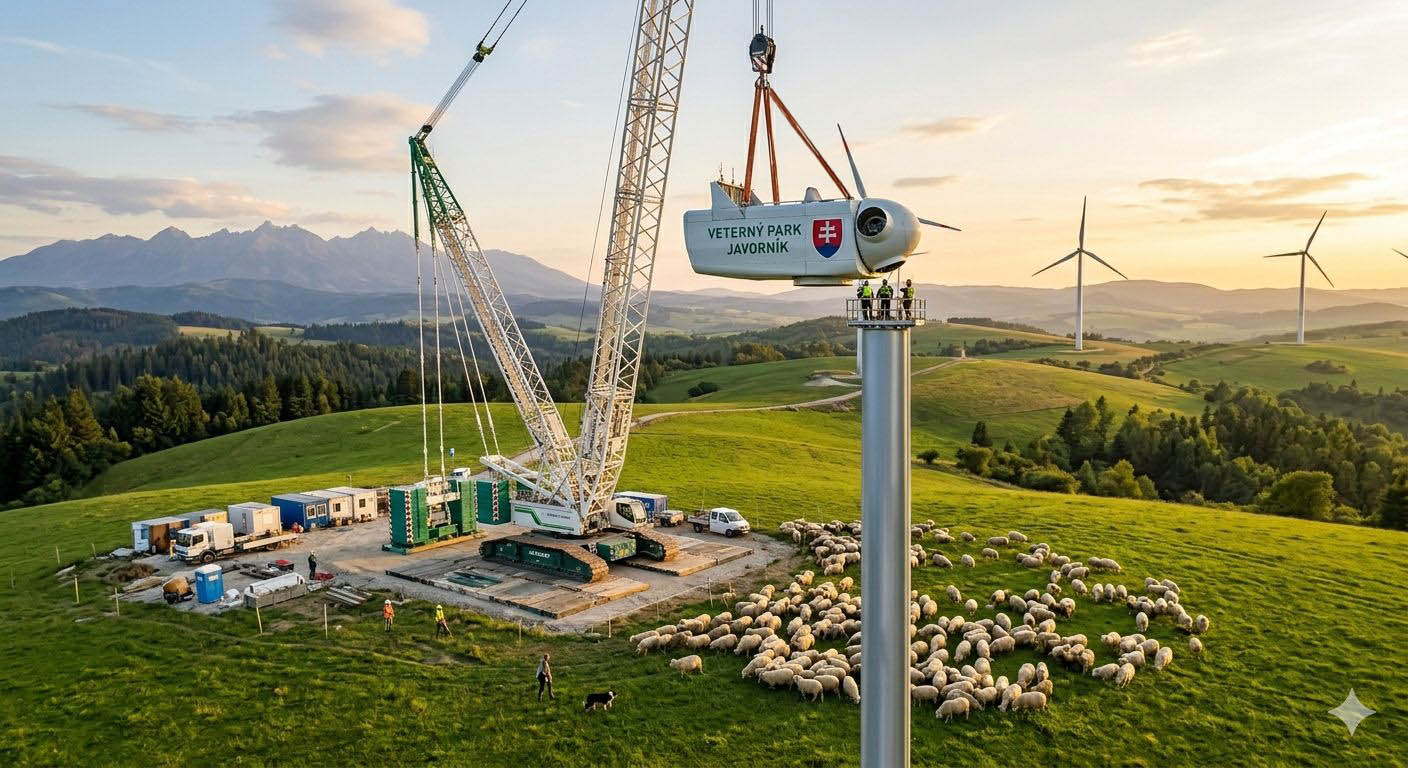

Obrovský žeriav dvíhajúci gondolu na stožiar do výšky

Premena nevyužívanej lúky na modernú energetickú infraštruktúru je proces, ktorý v sebe spája precízne inžinierstvo, logistickú bravúru a trpezlivosť. Celý cyklus od prvého ideového zámeru až po slávnostné spustenie rotora trvá na Slovensku zvyčajne 5 až 8 rokov, pričom samotná fyzická výstavba je len záverečnou fázou tohto maratónu. Pre investora a partnerov je kľúčové vnímať tento proces ako sériu na seba nadväzujúcich míľnikov, kde každé rozhodnutie v prípravnej fáze priamo ovplyvňuje hladký priebeh v teréne. Dôsledný projektový manažment a koordinácia stoviek odborníkov sú nevyhnutné na to, aby sa technologický potenciál lokality pretavil do funkčného diela, ktoré bude bezpečne dodávať energiu nasledujúce štvrťstoročie.

Časový plán výstavby krok po kroku

Hoci sa príprava meria v rokoch, samotná realizácia na stavenisku prebieha v priebehu 6 až 12 mesiacov. Prvá fáza sa sústredí na prípravu územia a budovanie prístupových ciest, ktoré musia zvládnuť extrémne zaťaženie ťažkou technikou. Nasleduje kritická časť – zakladanie turbín, kde sa do zeme ukladajú stovky ton betónu a ocele, aby vytvorili stabilnú základňu pre stožiare siahajúce do výšky cez 150 metrov. Až po vytvrdnutí základov a dokončení elektrických rozvodov prichádza na rad najatraktívnejšia časť: vztyčovanie komponentov, kedy sa pomocou špeciálnych žeriavov montujú sekcie stožiara, gondola a nakoniec listy rotora.

  • Mobilizácia a zemné práce: Budovanie spevnených komunikácií a žeriavových plôch pre montážnu techniku.
  • Betonáž základov: Nepretržitý proces liatia základových pätiek s integrovanými kotviacimi prvkami.
  • Logistika komponentov: Doprava nadrozmerných častí turbíny (listy, sekcie veže) z výrobných závodov na lokalitu.
  • Montáž a inštalácia: Postupné skladanie turbíny, inštalácia elektrických systémov a prepojenie s trafostanicou.

Časový plán musí byť navrhnutý s ohľadom na sezónne obmedzenia. Práce v teréne sa plánujú tak, aby sa vyhli obdobiam hniezdenia chráneného vtáctva alebo extrémnym zimným podmienkam, ktoré by mohli ohroziť bezpečnosť pri práci vo výškach. Každý týždeň zdržania v dodávateľskom reťazci môže znamenať odsunutie spustenia o celé mesiace kvôli meteorologickým oknám. Investor preto musí pracovať s dynamickým harmonogramom, ktorý počíta s rezervami na nepriaznivé počasie či zdržania pri transporte, čím chráni projekt pred finančnými stratami z oneskoreného spustenia prevádzky.

Technické, stavebné a logistické fázy

Logistika veternej elektrárne patrí k najnáročnejším disciplínam v stavebníctve. Preprava listov rotora, ktoré môžu merať cez 80 metrov, si vyžaduje špeciálne podvalníky a často aj dočasné úpravy cestnej infraštruktúry, kruhových objazdov či mostov. Technická fáza inštalácie zasa prebieha v extrémnych výškach, kde hlavným nepriateľom je paradoxne samotný vietor – pri rýchlostiach nad 10 m/s je montáž rotora z bezpečnostných dôvodov zakázaná. Synchronizácia žeriavových prác s presnými termínmi dodávok komponentov je kľúčom k minimalizácii prestojov drahej techniky, ktorej denný nájom sa pohybuje v tisícoch eur.

  • Nadrozmerná preprava: Koordinácia s políciou a správcami ciest pre bezpečný presun komponentov cez územie SR.
  • Kabeláž a trafostanice: Budovanie vysokonapäťových rozvodov pod zemou pre minimalizáciu vizuálneho dopadu.
  • Zdvíhacia technika: Nasadenie hlavného pásového žeriavu s vysokou nosnosťou a pomocných kolesových žeriavov.
  • Integrácia do siete: Testovanie súčinnosti turbín s distribučnou sústavou a kalibrácia riadiacich systémov.

Po mechanickom dokončení stavby nastáva fáza tzv. uvádzania do prevádzky (commissioning). Každá turbína prechádza sériou testov, pri ktorých sa preveruje funkčnosť bŕzd, natáčania listov a systémov diaľkového monitoringu. Tento proces trvá niekoľko týždňov a končí sa úspešným testom kontinuálnej prevádzky. Pre technických partnerov je to moment, kedy sa zodpovednosť presúva zo stavebného tímu na servisných technikov. Dôraz na detail pri montáži v tejto fáze priamo rozhoduje o tom, či bude turbína dosahovať plánovanú dostupnosť a životnosť bez predčasných porúch.

Koordinácia dodávateľov, obce a úradov

Realizácia veterného parku je orchestrálne dielo, kde investor vystupuje v úlohe dirigenta. Na stavenisku sa naraz stretávajú desiatky subdodávateľov – od miestnych firiem na zemné práce až po medzinárodné tímy špecializovaných montážnikov od výrobcu turbín. Súbežne s tým musí prebiehať neustála komunikácia s obcou, aby obyvatelia neboli nadmerne zaťažovaní hlukom z dopravy či prašnosťou počas výstavby. Úrady zasa vykonávajú štátny stavebný dohľad a kontrolujú súlad s podmienkami procesu EIA. Len transparentná koordinácia všetkých strán zabezpečí, že projekt prebehne v súlade so zákonom a v dobrom susedstve.

  • Stavebný dozor a BOZP: Neustála kontrola kvality materiálov a bezpečnosti práce v náročnom teréne.
  • Environmentálny dohľad: Monitorovanie vplyvov výstavby na miestnu flóru a faunu certifikovanými odborníkmi.
  • Informačný servis pre obec: Pravidelné aktualizácie o postupe prác a doprave pre minimalizáciu diskomfortu občanov.
  • Kolaudačný proces: Finálne administratívne potvrdenie bezpečnosti a pripravenosti stavby na ostrú prevádzku.

Efektívna spolupráca s miestnymi partnermi pri výstavbe ciest či inžinierskych sietí navyše prináša obci okamžitý ekonomický stimul. Investor, ktorý uprednostňuje lokálnych dodávateľov, buduje v regióne silnejšie zázemie a získava si prirodzenú podporu obyvateľov. Po úspešnej kolaudácii sa projekt stáva trvalou súčasťou krajiny a prechádza do fázy stabilnej výroby. Táto cesta od prázdnej lúky k čistej energii je dôkazom technologického pokroku a schopnosti ľudí spolupracovať na cieľoch, ktoré presahujú horizont jedného volebného obdobia či finančného roku.

Od technológie k stratégii: Vietor ako súčasť ESG

Úspešné vztýčenie turbíny a jej zapojenie do siete nie je len technickým víťazstvom, ale aj strategickým milníkom pre portfólio investora. V momente, keď park začne generovať prvé megawatthodiny čistej energie, stáva sa hmatateľným dôkazom zodpovedného podnikania. Moderný investor už nesleduje len kilowatty, ale aj to, ako tento projekt zapadá do globálnych cieľov udržateľnosti. V ďalšej kapitole sa pozrieme na to, ako veterná energia pomáha firmám plniť náročné ESG stratégie, ako sa prepojuje s európskou taxonómiou a aké benefity prináša v očiach moderného trhu a zákazníkov.
